Продолжаем цикл статей о ходе реализации проекта магистрального газопровода «Северный поток 2» из России в Германию по дну Балтийского моря. Следим за движением трубоукладочных судов и судов сопровождения.

Вчера решил подвести итоги мая отдельной статьей, поэтому сегодня оценим произошедшие изменения за последние 2 дня.

Академик Черский медленно, но верно движется вперед.

Иллюстрация 1 к статье: Северный поток-2: Фортуна все ближе к финишу

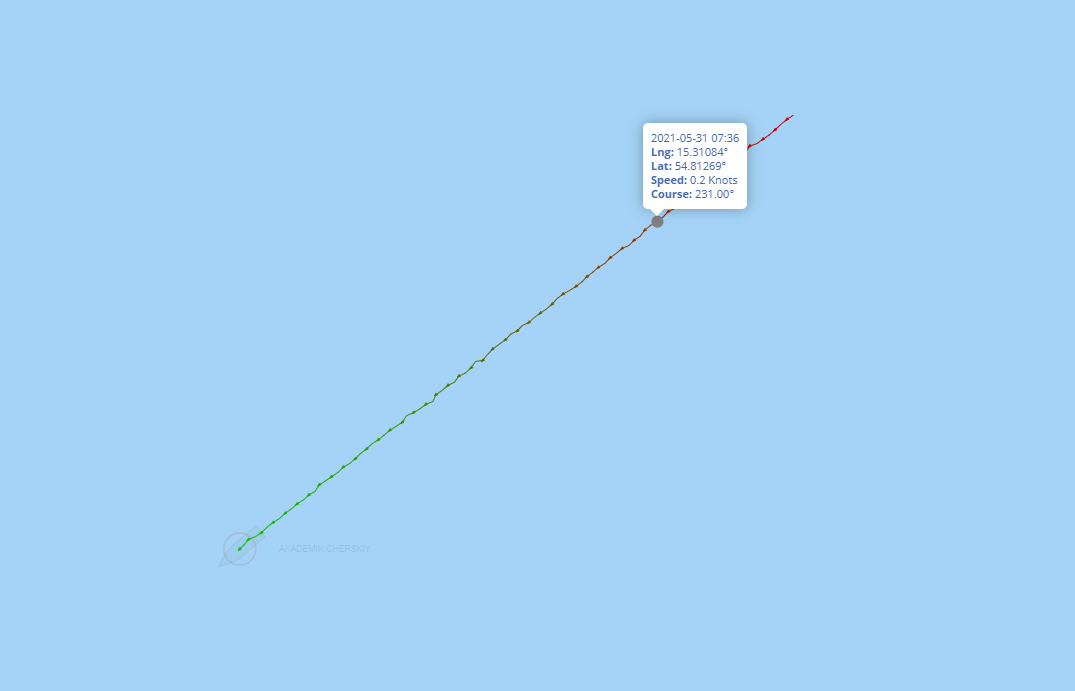

на 31-е мая утром координаты судна: 54.81269 СШ и 15.31084 ВД

на 1-е июня утром координаты: 54.80926 СШ и 15.30335 ВД

на 2-е июня утром: 54.80548 СШ и 15.29487 ВД.

То есть получается прошли 615 и 690 метров соответственно. Самое главное в этом — это стабильность, лучше стабильные 600-650 метров в сутки, чем сегодня густо, а завтра пусто. Суммарно за два дня из остатка можно вычесть еще 1300 метров, то есть до финиша по нитке «А» остается 75 километров.

Иллюстрация 2 к статье: Северный поток-2: Фортуна все ближе к финишу

Трубоукладочная баржа «Фортуна» сейчас конечно гораздо интересней с точки зрения новостей. Тем более шпарит она последние дни просто не по детски.

Судите сами:

Иллюстрация 3 к статье: Северный поток-2: Фортуна все ближе к финишу

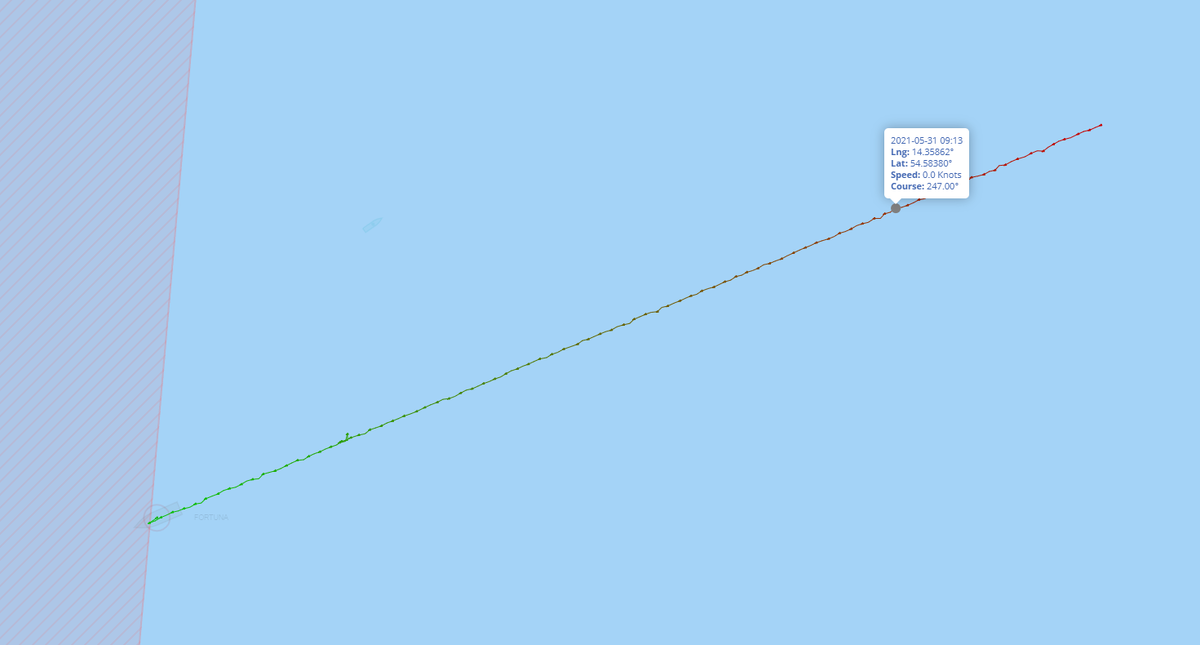

Трек за последние пару суток явно подлиннее чем у Академика Черского. Зафиксируем координаты:

31 мая утром: 54.58380 СШ и 14.35862 ВД

1 июня утром: 54.57935 СШ и 14.34052 ВД

2 июня утром: 54.57539 СШ и 14.32419 ВД

2 июня на момент написания статьи: 54.57421 СШ и 14.31935 ВД

Соответственно пройденные расстояния: с 31-го на 1-е прошли 1270 метров — прекрасный результат, с 1-го на 2-е прошли еще 1140 метров — опять же просто великолепно, и за сегодняшний день (за 7 часов) еще 340 метров.

У Фортуны учет до финиша уже идет в метрах. Осталось всего 1750 метров и… надо будет делать надводный захлест — что это такое мы писали отдельную развернутую статью — тут.

Интересно краем глаза глянуть какие суда сопровождают Фортуну в эти знаменательные для всего проекта дни:

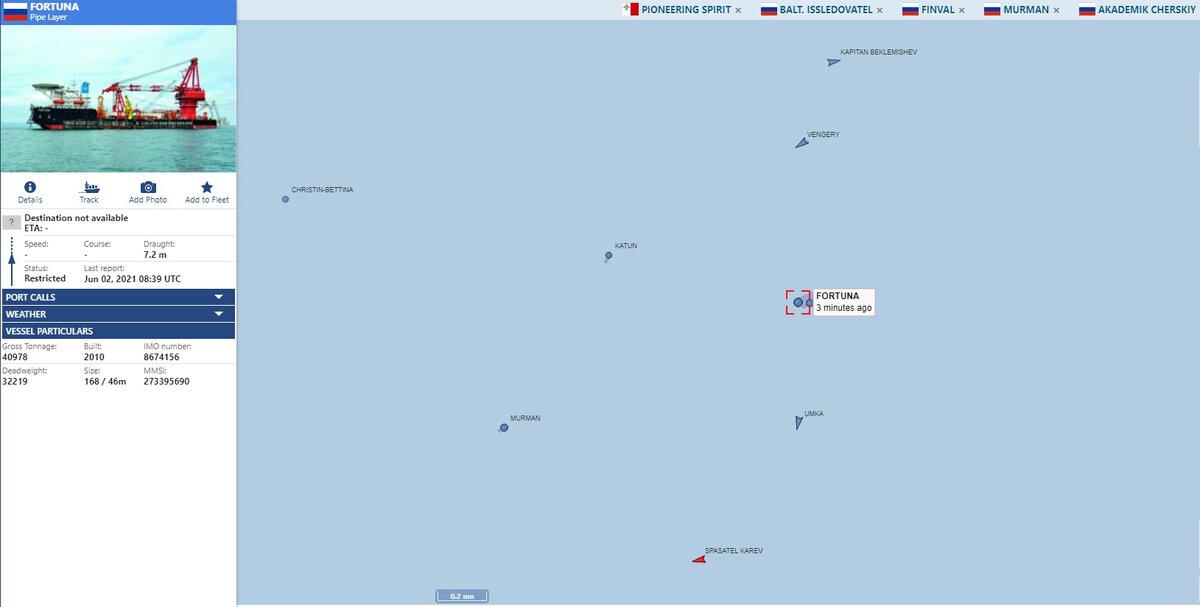

Иллюстрация 4 к статье: Северный поток-2: Фортуна все ближе к финишу

Вот они наши герои — Умка и Катунь — можно сказать ветераны якорезаводчики — эти два судна были с Фортуной с самого начала. Vengery — тоже прекрасный якорезаводчик, сопровождает Фортуну все последние дни. Балтийский исследователь — бессменное исследовательское судно, и также честь и хвала Мурману. Сегодня трубы на Фортуну привез Владислав Стрижов, и он после этого уже успел сгонять в порт Мукран и еще раз загрузиться и вновь дежурит у Фортуны и готов разгрузиться.

Служба вынужденной охраны — Капитан Беклемишев и Спасатель Карев, а так же наши забугорные коллеги — Christin-Bettina и Antares. И это только те суда, которые работают с Фортуной прямо сегодня.

Пожелаем Фортуне пройти оставшееся расстояние за ближайшие пару суток и будем все вместе наблюдать за процессом соединения уже построенного участка с новым построенным участком. Говорят процесс это не быстрый и займет недели 3. Также не до конца понятно сама Фортуна будет производить эту сложную процедуру или нет.
